南疆首个抽水蓄能电站——新疆若羌抽水蓄能电站,这个被喻为“超等充电宝”的国度“十四五”规划重点实行项目,正上演着硬核科技与绿色节能的扶植“两重奏”,更以未来年减排404.6万吨二氧化碳的生态账本,为新疆洁净动力大基地装上“稳定器”。
5月20日上午,正在新疆若羌抽水蓄能电站施工现场,扶植者们正在各个作业面上劳碌着。工程扶植正以“满弓”状况全线推进,下水库、透风兼安全洞、进厂交通洞、高低库毗邻道路、供水零碎等标段正正在同步展开。

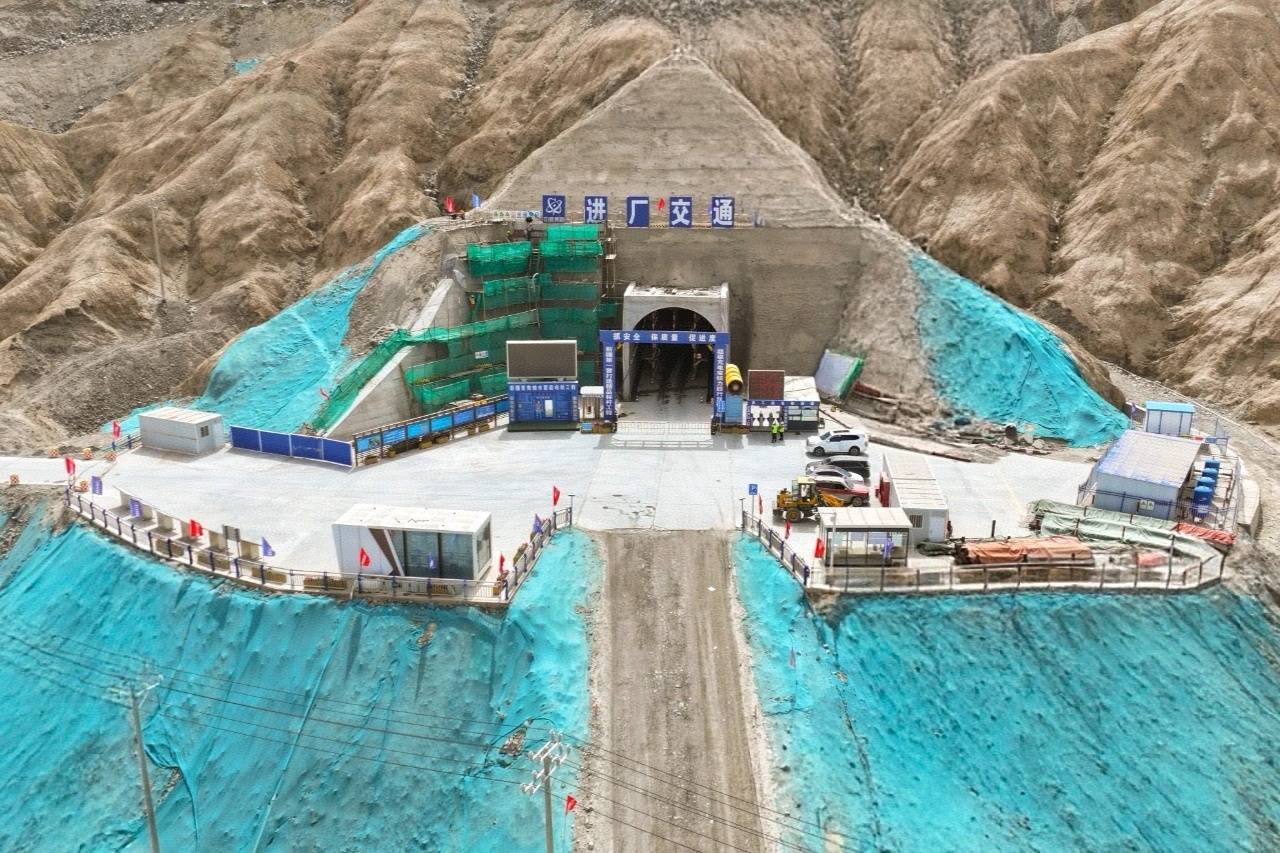

进厂交通洞洞脸贴坡混凝土施工正正在作业 (苏波 摄)
抽水蓄能电站是电力零碎的重要调治电源,它根据电力消耗的峰谷纪律,行使上、下两个水库天然地势落差,正在用电负荷低谷时,用电把水从下水库抽往下水库,变成势能贮存起来。正在用电高峰时把贮存的势能再转为用户需要的电能,被比方为电网的“充电宝”。
正鄙人水库施工现场,大型机器正正在作业,作为电站的主体工程,首要修建物涵盖下水库沥青混凝土面板堆石坝、下库库盆及库岸防护工程、电机预埋件及装置、金属结构装置、永远道路工程等。
展开盈余 71 %据中国水利水电第六工程局有限公司若羌项目部总工程师刘旭刚介绍,该下水库设计正常蓄水位1649米,调治库容量为882万立方米,已于本年2月尾开工扶植。目前,正正在进行排洪洞施工作业,排洪洞全长1.23公里,设计8月30日全线贯通,随落后入下水库库盆开挖阶段。

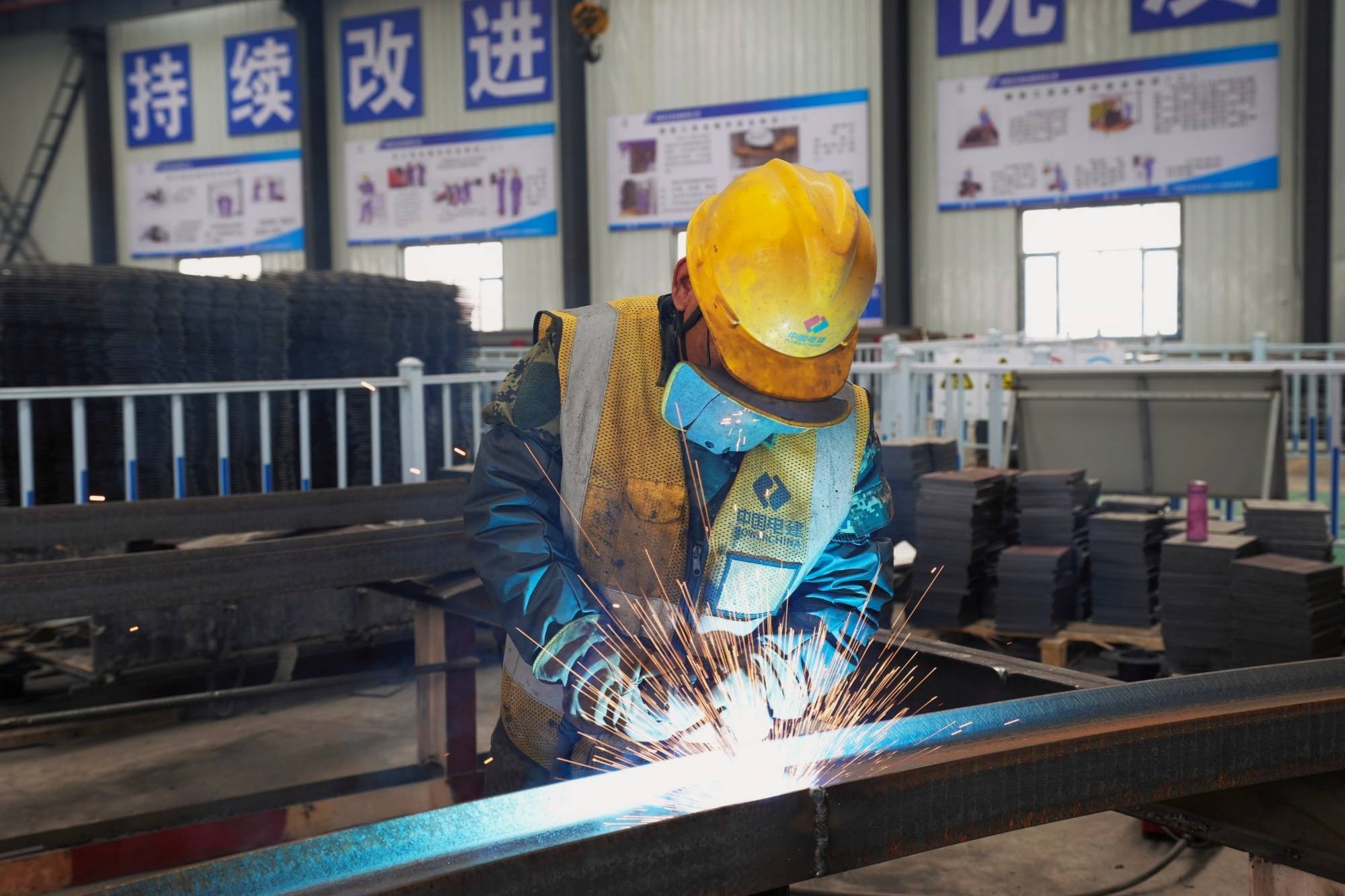

工人正正在进行下水库支护钢拱架焊接工作 (张源 摄)
刘旭刚说:“后续的施工历程中,我们将采取新动力矿卡、配套洁净动力(光伏)、无人机倾斜拍照连系激光扫描、无人碾压、数字化智能灌浆等技术,全面打造智慧工地、绿色工地,完成智能化管控。”
正在电站供水零碎工程施工现场,一台TBM掘进机惹人注目。据相识,这台由国内自主研发的TBM掘进机全长78米,能够同时进行隧道的开发掘进、出渣以及支护作业。它具有施工效率高、掘进速率快的特点,可完成24小时连续作业,月进尺可达400米到500米,是传统钻爆施工效率的4到7倍,估计可有效缩长工期8个月以上。
“目前,我们供水管线隧洞已通过TBM掘进115米,各级泵站以及供水管线已全面展开施工。设计到6月尾完成三级泵站以及二级泵站管线施工,为下库提供施工用水。”中铁十四局团体有限公司若羌项目部总工王哓奎说。
正在进厂交通洞和透风兼安全洞施工现场,工人们正正在进行洞挖和混凝土衬砌工作。进厂交通洞是人员进出、设备运输及电站运转保护的首要通道,是公开厂房洞室群的“大动脉”之一,为公开厂房洞室群施工提供了关键运输通道。透风兼安全洞不但是公开厂房开挖出渣的重要通道,更是电站透风、紧急分散的安全保障线。
排洪渠洞脸开挖施工正正在作业 (苏波 摄)
中国水利水电第四工程局有限公司若羌项目部司理卢高辉说:“洞室开挖采纳成熟的新奥法施工,透风兼安全洞目前已完成1450米,交通洞已完成1080米,并离别将于本年的6月和8月相继完工。”正在施工历程中,施工队伍克服了围岩裂隙发育、失落块、塌方等浩繁不利因素的影响,通过工艺的调整优化,终究提前8天完成透风兼安全洞1000米的施工目标,同时为本年隧洞全面贯通奠定了基础。
新疆若羌抽水蓄能电站位于巴音郭楞蒙古自治州若羌县南,总投资156.77亿元,扶植总工期81个月,电站总装机容量210万千瓦,设计年发电量26.25亿千瓦时,占地5811亩,项目施工内容首要包括下水库、下水库、输水零碎、公开厂房等修建物。估计2030年9月首台机发电,2031年全面建成投产,建成后,可提升电网稳定性,完成电力零碎调峰、填谷、储能、调频、调相及紧急事故备用等重要的关键本能机能作用。
“该项目能够保障电力零碎安全稳定运转,优化电网结构,提升地区动力保障能力,助力新疆丰富的洁净动力如太阳能、风能等靠得住消纳,办理洁净动力发电不稳定、间歇性成绩,还能推动绿色发展,增进节能减排,每年可节约标煤134.5万吨,减排二氧化碳404.6万吨,助力完成‘双碳’目标,推动新疆动力结构向绿色低碳转型。”新华若羌抽水蓄能发电有限公司总工程师邹文胜说。(苏波 郭城 张源)
