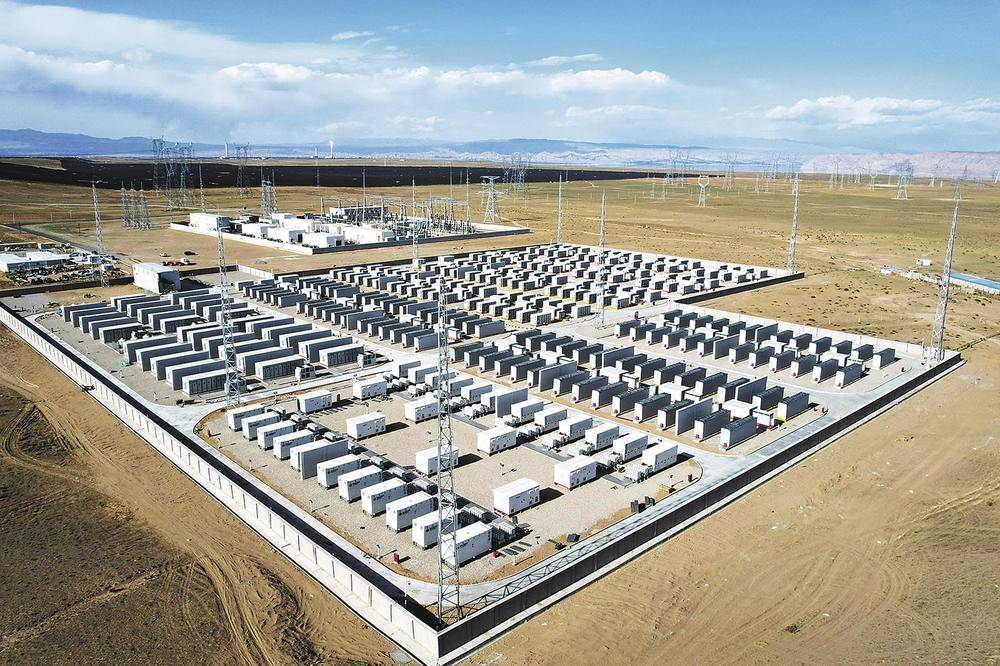

塔拉储能电站航拍。通讯员宋思慧摄
5月15日,国家动力团体青海共和公司海南塔拉255兆瓦×4小时储能项目末批组串式储能区域顺遂并网投运,标志着该项目完成全容量并网发电。
该项目装机容量为255兆瓦×4小时,是国家动力团体建成投运范围最大的电化学储能电站。项目位于青海省海南藏族自治州共和县光伏产业园,由组串式、高压直挂式、会合式等储能方式构成,包含56个储能单位及2套高压级联型构网型储能子系统。项目建成后估计每一年充电量为285600兆瓦时,每一年减少排放二氧化碳约378.14吨,能够无效提拔区域电力系统调峰能力和电力系统源网荷储协同调理灵活性,对青海省新动力消纳和动力布局调解起到支撑感化,对构建洁净低碳安全高效的动力系统具有重要意义。
针对项目交叉作业多、吊装风险高、安全风险大等问题,该公司兼顾安排,周全经营全过程工作。在土建施工阶段,重点检查基础的平坦度、混凝土的强度等,对土建基础严酷把关;在吊装施工阶段,提前制定详细的吊装计划,用时仅20天,安全高效地完成电池舱的吊装就位工作;在电气装备安装阶段,检查电缆桥架的安装垂直度、电气接线的正确性和牢靠性、电缆布线工艺等,无力保障电气系统运行的安全性和可靠性。为确保顺遂并网,该公司积极沟通省调超前验收并网资料,联系地调提前把关项目验收,为项目顺遂并网做好保障。(记者王菲菲 通讯员汪怡芯)
